Před 22 dny

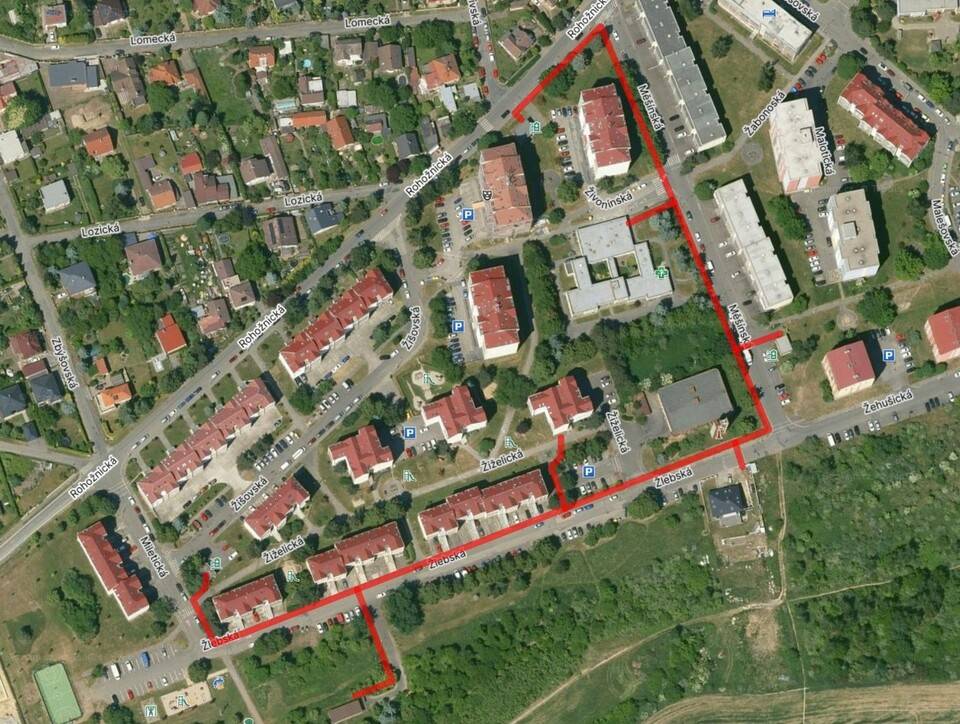

Společnost PREdistribuce bude během letních měsíců pokračovat v obnově distribuční sítě na území Újezda nad Lesy. V červenci se výkopové práce a pokládka nových kabelů posunou také do lokality Rohožník, konkrétně do ulic Žlebská, Měšínská, Rohožnická a Miletická.  Součástí projektu je výměna zastaralého kabelového vedení 22 kV a 1 kV, u kterého se v posledních letech častěji vyskytují poruchy. Nové vedení přispěje ke spolehlivějším dodávkám elektrické energie, sníží riziko výpadků a zároveň vytvoří kapacitu pro připojení nových odběrných míst s vyššími nároky na spotřebu elektřiny. Harmonogram prací Práce budou probíhat ve dvou etapách:  6. července – 24. srpna (úsek ulic Miletická – Žlebská) 17. srpna – 15. září (úsek ulic Měšínská – Rohožnická)  V průběhu stavebních prací mohou obyvatelé v dotčených ulicích počítat s dočasnými omezeními a zvýšeným pohybem stavební techniky. Děkujeme obyvatelům Rohožníku za trpělivost a pochopení během realizace této důležité modernizace energetické infrastruktury.
